달천 도시생태휴식공간 조성사업

필요성

  • 도심 속 훼손되고 방치된 공간을 복원하고, 다양한 유형의 생물서식처를 조성하여 생태적으로 건강한 생활권 주민들의 휴식 공간 제공

사업개요

  • 위 치 : 천곡동 945-1번지 일원(달천공원)
  • 사업기간 : 2021. 3월 ~ 2022. 7월
  • 사업규모 : 생태휴식공간 조성 A=8,910㎡
    • 잔디마당, 생태놀이터, 생태쉼터ㆍ계류, 화장실, 주차장 등
  • 사 업 비 : 1,633백만원(시 572 구 1,061)
    ※ 설계비 152 공사비 1,481

추진상황/계획

  • 2021. 3월 ~ 2022. 2월 : 실시설계, 공원조성계획 변경 용역 시행
  • 2021. 10월 ~ 2022. 4월 : 문화재 시굴조사, 소규모재해영향평가 용역 시행
  • 2022. 4월 : 실시계획인가, 계약심사 및 일상감사
  • 2022. 5월 ~ 7월 : 공사 착공 및 준공

소요재원 (단위 : 백만원)

달천 도시생태휴식공간 조성사업 소요재원 표 - 재원, 총사업비, 기투자, 2022년(1회 추경까지), 2023년 이후, 비고로 구성
재 원 총사업비 기투자 2022년
(1회 추경까지)
2023년 이후 비 고
1,633 152 1,481 전액 확보
국비
시비 572 53 519
구비 1,061 99 962

위치도 및 현장사진

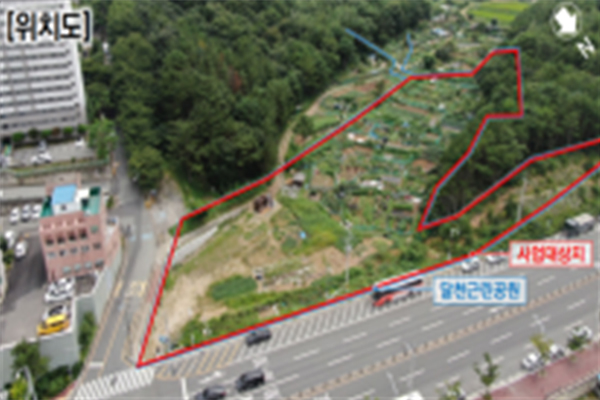

달천 도시생태휴식공간 조성사업 위치도 달천 도시생태휴식공간 조성사업 조성도
