중산동지구 풍수해 생활권 종합정비사업

필요성

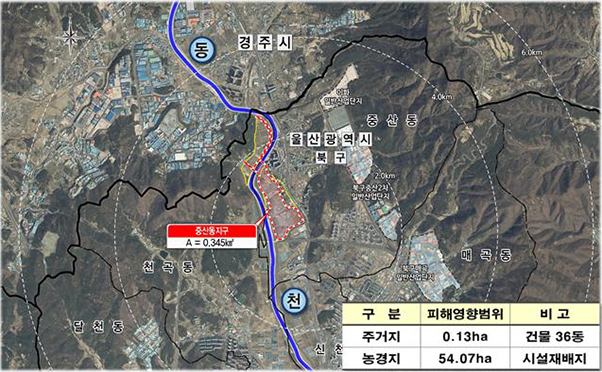

  • 집중호우 시 범람 및 저지대 지역 침수로 인한 재산 및 인명피해 발생
  • 우천시 세월교(속심이보) 통행 제한에 따른 주민 불편사항 발생

사업개요

  • 위 치 : 중산동 819-2번지 일원
  • 사업기간 : 2025. 1. ~ 2029. 12.

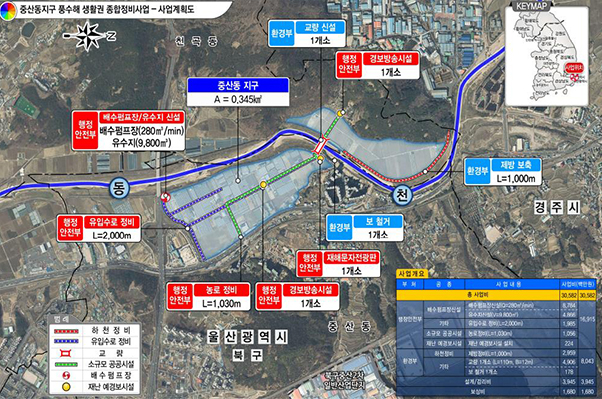

  • 사업내용
    • 하천정비 : 제방 보축(L=1,000m), 교량 1개소(L=110m)
    • 배 수 장 : 배수펌프장(Q=280㎥/s), 유수지(V=9,800㎥) 신설 등
    • 예·경보 : 수위계 및 CCTV(1개소)
  • 사 업 비 : 30,582백만원(균 15,291, 시 7,645.5, 구 7,645.5)

추진상황/계획

  • 2024. 4. : 자연재해위험개선지구 지정고시
  • 2024. 12. : 사업수행능력평가(PQ) 추진
  • 2025. 2. ~ 2026. 6. : 기본 및 실시설계용역 추진
  • 2025. 6. ~ 2026. 10. : 공사 발주 관련 행정절차 추진
  • 2026. 10. ~ 2029. 12. : 공사 추진

소요재원

(단위 : 백만원)

중산동지구 풍수해 생활권 종합정비사업 소요재원 표 - 재원, 총사업비, 기투자, 2025년, 2026년 이후, 비고로 구성
재 원 총사업비 기투자 2025년 2026년 이후 비 고
30,582 - 1,600 28,982
국비 15,291 - 800 14,491
시비 7,645.5 - 400 7,245.5
구비 7,645.5 400 7,245.5
