가재골 공원 조성사업
필요성
- 부족한 주민쉼터와 어린이놀이터 조성으로 주민민원 해소
사업개요

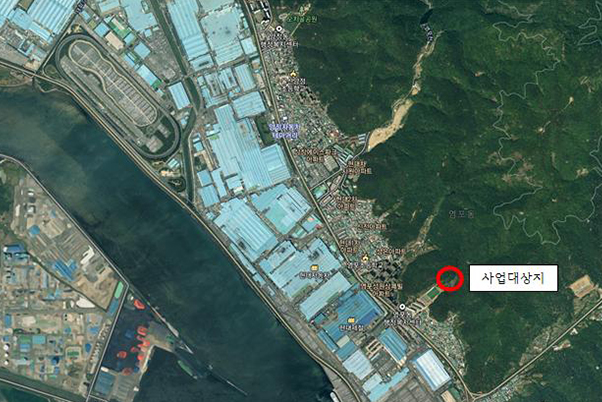

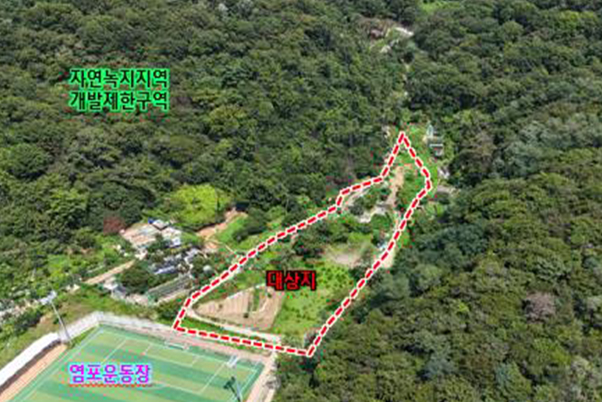

- 위 치 : 염포동 380번지 일원(염포운동장 연접)
- 사업기간 : 2024. ~ 2026
- 사업규모 : 3,270㎡ 정도
- 사업내용 : 어린이놀이시설, 잔디광장, 운동시설, 수목식재 등
- 사 업 비 : 1,702,000천원(균 900,000 구 802,000)
※ 설계비 100,000천원 공사비 1,000,000천원, 보상비 582,000,
기본계획 및 타당성 용역 : 20,000
추진상황/계획
- 2023. 6월 : 기본계획 수립 용역 착수
- 2023. 11월 : 주민설명회 개최
- 2023. 11월 : 기본계획 수립 용역 준공
- 2024. 1월 ~ 12월 : 토지보상, 실시설계용역 등
- 2024. 3월 : 개발제한구역 주민지원사업 공모신청(국토부)
- 2025. 1월 : 공사 추진
소요재원
(단위 : 백만원)
가재골 공원 조성사업 소요재원 표 - 재원, 총사업비, 기투자, 2024년(당초예산), 2025년 이후, 비고로 구성
재 원 |
총사업비 |
기투자 |
2024년 (당초예산) |
2025년 이후 |
비 고 |
계 |
1,702 |
20 |
682 (682) |
1,000 |
|
국비 |
900 |
|
|
900 |
|
시비 |
|
|
|
|
|
구비 |
802 |
20 |
682 (682) |
100 |
|
