색채마을 테마파크 시범사업

필요성

  • 노후주택의 증가로 지붕과 외벽 등이 노후화, 주거 환경 개선의 하나로 벽화사업을 추진하였으나 일부 구간만 진행되어 마을 전체 경관과의 부조화 야기

사업개요

  • 위 치 : 구유동 644-8번지 일원
  • 사업기간 : 2024. 7. ~ 2025. 12.
  • 사업내용
    • 색채 테마로드 조성(산책데크 미끄럼방지 포장, 도로 및 파라펫 컬러 도장 등)
    • 마을가로경관 정비(마을 이정표 제작 설치, 주거벽면 정비 등)
    • 야간경관 연출(레이저 프로젝터 설치, 야간 경관조명 설치)
  • 사 업 비 : 1,000백만원(시 500 구 500)

추진상황/계획

  • 2024. 4. : 공모사업 신청
  • 2024. 5. : 공모사업 대면 심사 및 공모 선정
  • 2024. 8. : 기본 및 실시설계용역 착수
  • 2025. 3. : 기본 및 실시설계용역 완료
  • 2025. 7. : 공사 착공
  • 2025. 11. : 공사 준공

소요재원

(단위 : 백만원)

색채마을 테마파크 시범사업 소요재원 표 - 재원, 총사업비, 기투자, 2025년, 2026년 이후, 비고로 구성
재 원 총사업비 기투자 2025년 2026년 이후 비 고
1,000 1,000
국비
시비 500 500
구비 500 500

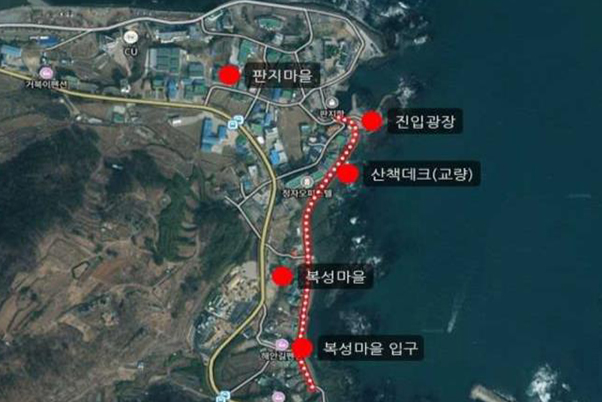

위치도 및 현장사진

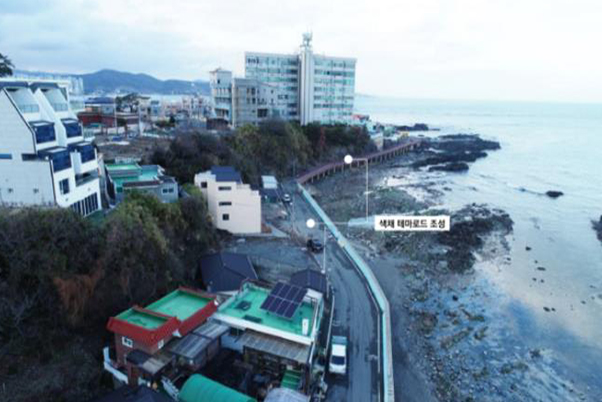

색채마을 테마파크 시범사업 위치도 색채마을 테마파크 시범사업 현장사진
