구 주요현안사업

구 주요현안사업

시례잠수교 확장

필요성

  • 유입인구 증가 및 산업로 확장 등으로 인해 차량 통행 증가에 따라 교량확장하여 통행불편 해소
  • 현행 교량폭(3.8m)으로 차량교행이 불가하여 안전사고 발생 위험

사업개요

  • 위 치 : 시례동 7-54번지(시례잠수교) 일원
  • 사업기간 : 2023. ~ 2025.
  • 사업규모 : 도로(교량)확장(L=125m, B=3.8m→8m)
  • 사 업 비 : 3,800백만원(시비 1,900, 구비 1,700, 특교금 200)
    ※ 설계비 200, 공사비 3,600

추진상황/계획

  • '21. 12. : 교통량 조사(약 2천대/일)
  • ‘22. 1. : 시례잠수교 확장 건의(시 건설도로과)
  • ’22. 9. : 시례잠수교 확장 관련 방문협의(시 환경정책과)
  • ‘23. 4. : 특별조정교부금(200백만원, 설계비) 확보
    ※ 형산강·태화강권역 하천기본계획과 동천 하천기본계획 상 시설물 존치되어 있어, 향후 용역 추진을 통하여 사업추진계획(잠수교 확장 또는 교량 신설) 검토
  • ‘24. 1. : 실시설계용역 추진
  • ’24. ~ : 사업비 확보 후 공사 추진

소요재원

(단위 : 백만원)

시례잠수교 확장 소요재원 표 - 재원, 총사업비, 기투자, 2024년(당초예산), 2025년, 비고로 구성
재 원 총사업비 기투자 2024년
(당초예산)
2025년 비 고
3,800 200 1,800
(0)
1,900
국비 0 - -
시비 1,900 - 950
(0)
950
구비 1,900 200 950
(0)
950 특교금 2억('23)

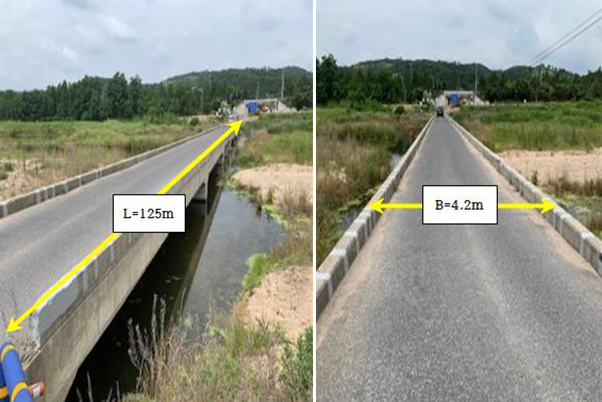

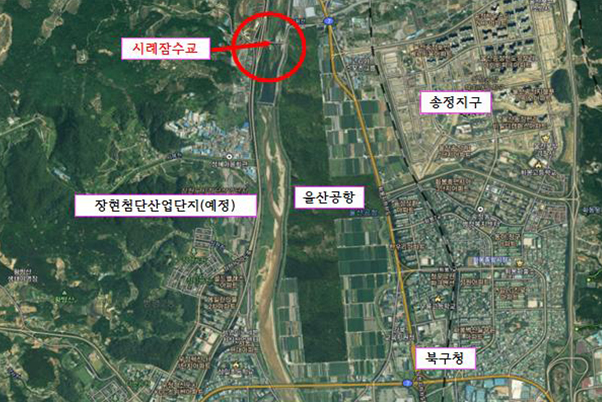

위치도 및 현장사진

시례잠수교 위치도 시례잠수교 현장사진
