신천동 제내4길 일원 도로 개설(소2-86호선)

필요성

  • 신천동 예술창작소 감성갱도 일원 도시계획도로 일부를 개설하여 소방차 진입이 가능한 안전한 주거환경 조성 및 예술창작소 진입도로 확보

사업개요

  • 위 치 : 신천동 307-7번지 일원
  • 사업기간 : 2020. ~ 2023.
  • 사업규모 : 도로개설 L=100m, B=8m
  • 사 업 비 : 1,600백만원(구비)
    ※ 보상비 1,400 설계비 15 공사비 185

추진상황/계획

  • 2020. 3월 : 실시설계용역 완료
  • 2020. 6월 : 실시계획인가
  • 2020. 11월 : 보상계획 열람공고
  • 2021. 1월 : 보상업무 추진 ※ 현 보상률 : 69%
  • 2022. 12월 : 공사 착공

소요재원 (단위 : 백만원)

신천동 제내4길 일원 도로 개설(소2-86호선) 소요재원 표 - 재원, 총사업비, 기투자, 2022년(1회 추경까지), 2023년 이후, 비고로 구성
재 원 총사업비 기투자 2022년
(1회 추경까지)
2023년 이후 비 고
1,600 1,015 585
(585)
국비
시비
구비 1,600 1,015 585
(585)
특교금 585(‘22)

위치도 및 현장사진

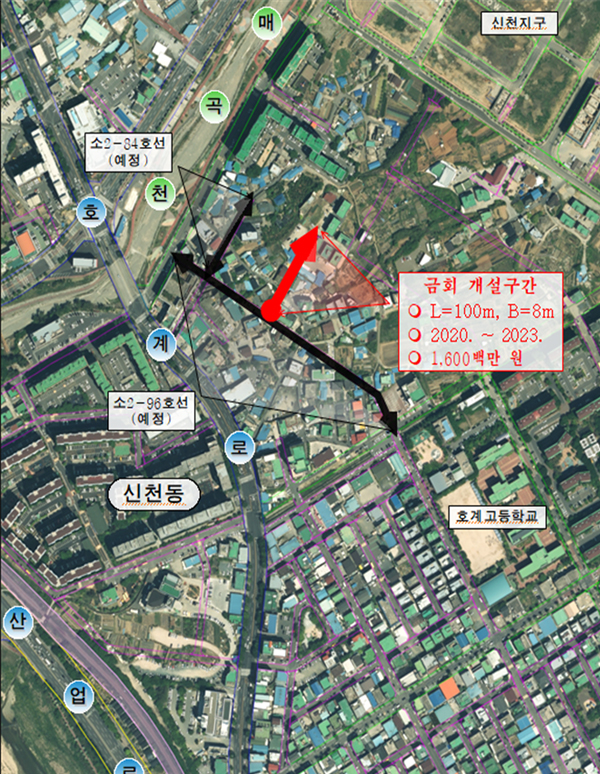

신천동 제내4길 일원 도로 개설(소2-86호선) 위치도
