양정동 수양버들 주차장 일원 도로 개설

필요성

  • 양정동 수양버들 주차장 일원 가로망 확충을 통한 주민 정주 여건 마련 및 소방도록 확보

사업개요

  • 위 치 : 양정동 543-4번지 일원
  • 사업기간 : 2021. ~ 2023.
  • 사업규모 : 도로개설 L=120m, B=6m
  • 사 업 비 : 2,300백만원(구비)
    ※ 보상비 1,850 공사비 300 용역비 150

추진상황/계획

  • 2021. 5월 : 도시관리계획 수립 용역 시행
  • 2021. 10월 : 중기지방재정계획 반영 및 지방재정투자사업 심사
  • 2022. 4월 : 실시설계용역 착수
  • 2022. 10월 ~ : 예산확보 후 보상업무 추진

소요재원 (단위 : 백만원)

양정동 수양버들 주차장 일원 도로 개설 소요재원 표 - 재원, 총사업비, 기투자, 2022년(1회 추경까지), 2023년 이후, 비고로 구성
재 원 총사업비 기투자 2022년
(1회 추경까지)
2023년 이후 비 고
2,300 50 950
(20)
1,300
국비
시비
구비 2,300 50 950
(20)
1,300

위치도 및 현장사진

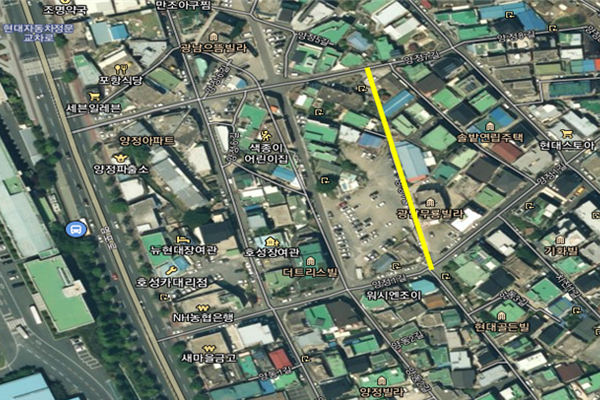

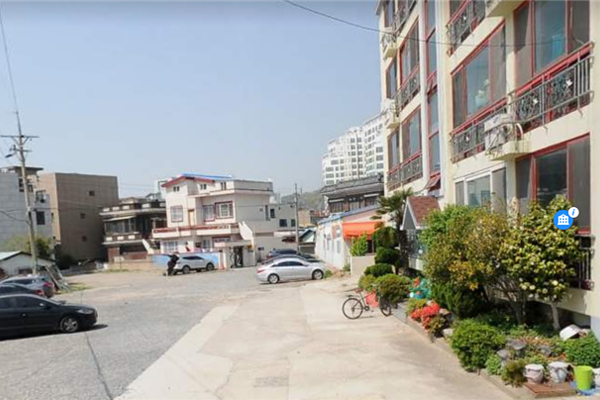

양정동 수양버들 주차장 일원 도로 개설 위치도 양정동 수양버들 주차장 일원 도로 개설 현장사진
