운곡천(운곡지구) 지방하천 정비

필요성

  • 지방하천 종합정비계획(2016 ~ 2025)에 반영된 사업으로 하천정비 공사를 통한 자연재해 예방

사업개요

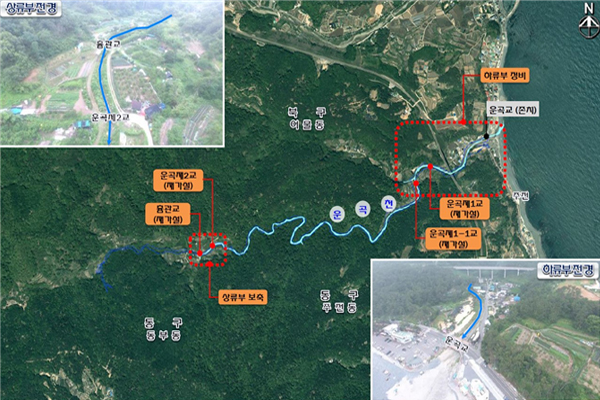

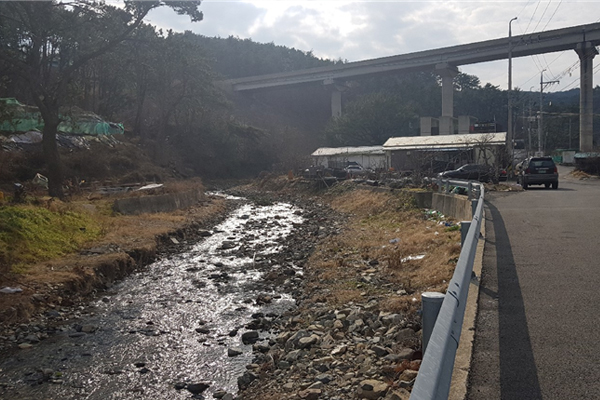

  • 위 치 : 운곡천(어물동 1246-1번지 일원, 동구 경계)
  • 사업기간 : 2020. ~ 2022.
  • 사업규모 : 제방보축 L=1,436m, 교량 5개소, 주차장 조성 등
  • 사 업 비 : 2,839백만원(시 2,129 구 710)
    ※ 총사업비 4,257백만원(시 3,193 북구 710 동구 355)
    ⇒ 북구ㆍ동구 경계하천으로 사업비 균등 분배하여 해당 구별로 사업 진행

추진상황/계획

  • 2019. 1월 : 시 자연재해저감종합계획 반영
  • 2020. 6월 : 실시설계용역 착수
  • 2021. 7월 : 실시설계용역 완료
  • 2021. 6월 : 공사 착공(보상 추진 병행)
  • 2022. 12월 : 공사 준공

소요재원 (단위 : 백만원)

운곡천(운곡지구) 지방하천 정비 소요재원 표 - 재원, 총사업비, 기투자, 2022년(1회 추경까지), 2023년 이후, 비고로 구성
재 원 총사업비 기투자 2022년
(1회 추경까지)
2023년 이후 비 고
2,838.8 1,779.8 1,059
(1,059)
전액 확보
국비
시비 2,129.05 1,334.8 794.25
(794.25)
균특 지방이양 전환사업
구비 709.75 445 264.75
(264.75)

※ 사업 추진 상황에 따라 증액가능성 있음
