울산미래교육관 건립

필요성

  • 미래교육관을 유치하여 4차 산업혁명시대에 맞는 미래 창의적 교육 체험 마련 및 북구 인재 양성 기여
  • 북구의 열악한 교육인프라 확충으로 북구의 교육 랜드마크로 성장

사업개요

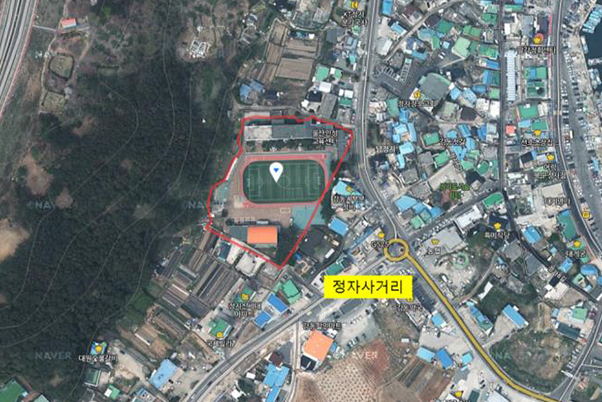

  • 위 치 : 무룡로 1119-6(구 강동초등학교)
  • 사업기간 : 2019. 4월 ~ 2026. 8월 ※ 2026. 9월 개관예정
  • 사업규모 : 부지면적 11,257㎡, 연면적 9,446.69㎡ <지하 1층, 지상 3층>
  • 주요시설 : 울산산업미래관, 미래직업평생교육관, 체험실, 러닝도서관 등
  • 사 업 비 : 47,800백만원(교육청 41,800, 교육부 특교금 3,000, 시 3,000)
  • 시행주체 : 울산광역시 교육청(교육여건개선과)

추진상황/계획

  • 2020. 6. : 북구청, 울산광역시, 시교육청 협약 체결
  • 2021. 4. : 교육부·행안부 공동투자심사 통과
  • 2021. 8. ~ 2022. 5. : 공공건축 사전검토 및 설계공모
  • 2022. 6. ~ 2024. 6. : 건축 실시설계
  • 2022. 10. ~ 2023. 9. : 문화재 발굴 조사 용역
  • 2023. 9. ~ 2025. 12. : 전시?체험 콘텐츠 기본?실시 설계
  • 2024. 7. ~ 2026. 5. : 공사계약 및 시설공사
  • 2026. 1. ~ 8. : 내부 인테리어(콘텐츠 설치)
  • 2026. 8. : 시범운영 ※ '26. 9월 개관 예정

소요재원

(단위 : 백만원)

울산미래교육관 건립 소요재원 표 - 재원, 총사업비, 기투자, 2025년, 2026년 이후, 비고로 구성
재 원 총사업비 기투자 2025년 2026년 이후 비 고
47,800 13,448 10,668 23,684 부지비 7,600 기투자
(구 강동초 활용)
교육청 44,800 13,448 10,668 20,684 교육부 특교금 3,000 포함
시비 3,000 - - 3,000 `20. 6. 업무협약
