북울산역 광역전철 연장운행

필요성

  • 북구 지역 대규모 개발에 따른 지역주민 철도 이용 편의성 확보
  • 북울산역 철도시설 개선을 통한 광역전철 연장 운행으로 지역균형발전

사업개요

  • 사업구간 : 태화강역 ~ 북울산역(L=9.7㎞)
  • 사업기간 : 2021. ~ 2025.
  • 사업내용 : 승강장(고상홈) 설치, 전동차 취급선, 스크린도어 설치, 전동차제작 등
  • 사 업 비 : 41,828백만원(국 29,280, 시 12,548) [국 70%, 시 30%]
    ※ 차량개요 : 4량 1편성, 총 1편성 구입(1칸 240명 정원)
  • 시행주체 : 울산광역시(광역트램교통과)

추진상황/계획

  • 2020. 12. : 국비 확보(태화강?송정 광역철도 75.6억원)
  • 2021. 7. : 제4차 국가철도망 구축계획 확정 고시
  • 2021. 7. : 제4차 대도시권 광역교통 시행계획 확정 고시
  • 2021. 11. ~ 2024. : 기본계획 및 실시설계
  • 2025. 1. ~ 12. : 공사 착공
  • 2025. 12. : 북울산역 광역전철 연장 개통 예정

소요재원

(단위 : 백만원)

북울산역 광역전철 연장운행 소요재원 표 - 재원, 총사업비, 기투자, 2025년, 2026년 이후, 비고로 구성
재 원 총사업비 기투자 2025년 2026년 이후 비 고
41,828 9,535 3,873 28,420
국비 29,280 6,674 2,711 19,895
시비 12,548 2,861 1,162 8,525

위치도 및 현장사진

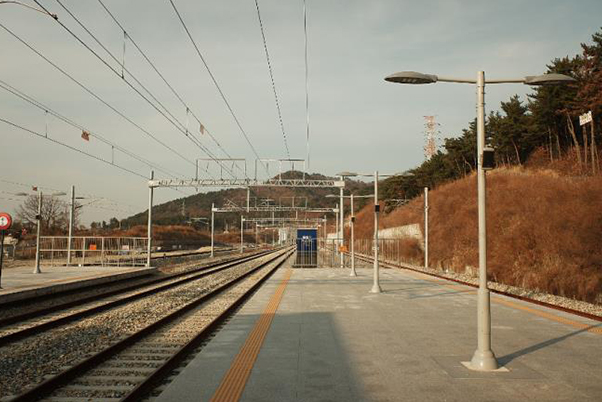

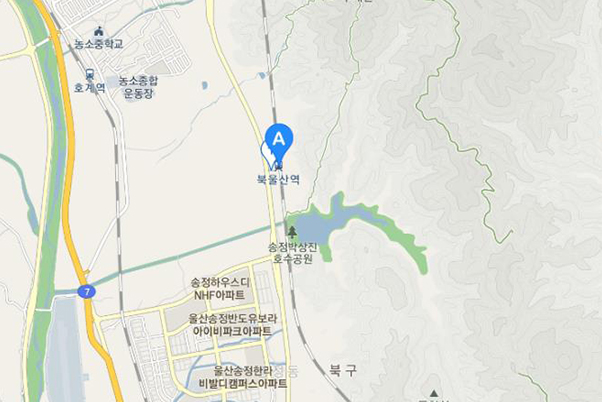

북울산역 광역전철 연장운행 위치도 북울산역 광역전철 연장운행 현장사진
