시·국가 시행사업

시·국가시행사업

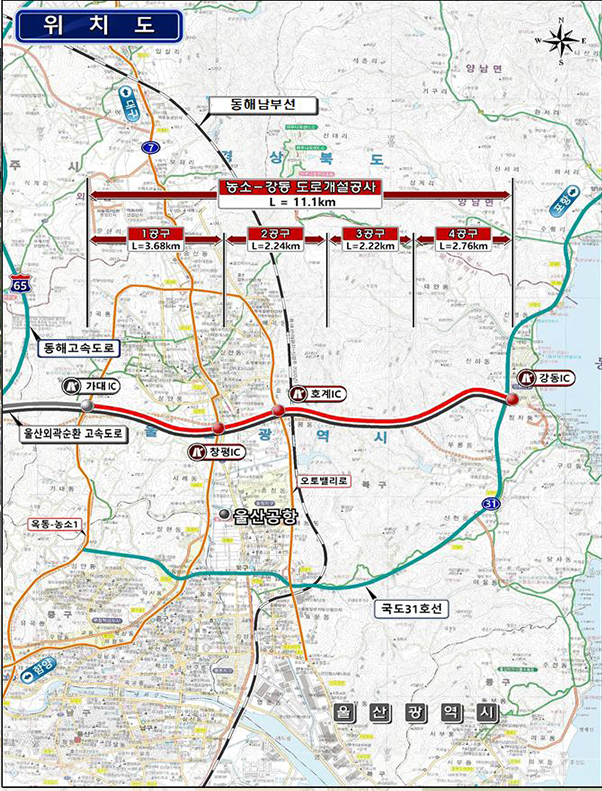

농소 ~ 강동간 도로 개설

필요성

  • 국도 31호선 만성 체증 해소를 위한 대체 우회도로 개설 필요
  • 강동지역 개발에 따른 주민, 관광객의 교통편의 필요

사업개요

  • 위 치 : 가대동(이예로) ~ 강동동(국도31호선)
  • 기 간 : 2020. ~ 2031.
  • 사업규모 : 도로개설 L=11.1km, B=20m(4차로)
  • 사 업 비 : 625,972백만원(국 265,923 시 360,049)
  • 시행주체 : 울산광역시(건설도로과/종합건설본부)

추진상황/계획

  • 2016. 4. : 제3차 대도시권 교통혼잡도로 개선계획 확정(국토부)
  • 2019. 1. : 2019 국가균형발전 프로젝트 예타면제대상사업 선정
  • 2020. 2. : 사업계획 적정성 검토(KDI)
  • 2020. 7. : 기본 및 실시설계용역 착수(‘23. 11. 완료)
  • 2023. 6. : 사업계획 적정성 재검토 착수(KDI, ‘24. 1. 완료)
  • 2024. 5. : 실시계획인가를 위한 열람공고
  • 2024. 7. : 보상계획 공고
  • 2024. 10. : 공사 착공(1, 3, 4공구)
  • 2024. ~ 2031. : 보상 및 공사 시행(종합건설본부)

소요재원

(단위 : 백만원)

농소 ~ 강동간 도로 개설 소요재원 표 - 재원, 총사업비, 기투자, 2025년, 2026년 이후, 비고로 구성
재 원 총사업비 기투자 2025년 2026년 이후 비 고
625,972 88,000 20,000 517,972
국비 265,923 49,500 10,000 206,423
시비 360,049 38,500 10,000 311,549
